硅PU球場面層施工技術要點和硅PU球場施工方案
環保彈性硅PU球(qiu)場施工方案
一、設計要求:
塑(su)膠面層設計要求(qiu):塑(su)膠球場標準厚度為 5 mm,型(xing)號為(wei)硅PU球場(chang) ,產品結構層由下(xia)至上為:水(shui)泥基礎防(fang)水(shui)材--彈性(xing)底(di)膠層(ceng)--找平(ping)層(ceng)—水性面漆層(ceng)—劃線。
二、硅PU的材料(liao)說明(ming)
1、簡介 硅PU球(qiu)場(chang)(chang)材料(liao)(liao)是在(zai)(zai)PU球(qiu)場(chang)(chang)材料(liao)(liao)的基礎上(shang)開發研制(zhi)出來的新一代球(qiu)場(chang)(chang)鋪(pu)面材料(liao)(liao)。該(gai)材料(liao)(liao)是以聚氨酯(PU)與含有(you)有(you)機硅(gui)成份的材料(liao)(liao)科學地復合在(zai)(zai)一起,所生(sheng)產出來的材料(liao)(liao)用在(zai)(zai)球(qiu)場(chang)(chang)面層上(shang),從根本上(shang)有(you)效地解決了(le)PU球(qiu)場(chang)(chang)材料(liao)(liao)在(zai)(zai)環保施工(gong)、使(shi)用壽(shou)命、日常維護等方面的不足,具(ju)有(you)革(ge)命性的創新性能。
2、適用(yong)范圍(wei) 適用于室(shi)內室(shi)外籃球(qiu)場(chang)(chang)(chang)、網球(qiu)場(chang)(chang)(chang)、排(pai)球(qiu)場(chang)(chang)(chang)、羽毛球(qiu)場(chang)(chang)(chang)、手球(qiu)場(chang)(chang)(chang)、乒乓(pang)球(qiu)場(chang)(chang)(chang)等球(qiu)類(lei)場(chang)(chang)(chang)地(di)的地(di)面(mian)施(shi)工,還(huan)可(ke)用于休(xiu)閑區、健身房、康體(ti)活動場(chang)(chang)(chang)地(di)等地(di)面(mian)的施(shi)工。
3、性(xing)能特(te)點
1)專(zhuan)(zhuan)業(ye)性能:獨特的(de)雙層(ceng)結構,具有良好的(de)減震(zhen)和回彈性,既可使運(yun)動(dong)員(yuan)迅(xun)捷(jie)起(qi)動(dong),又(you)可緩解運(yun)動(dong)中的(de)沖擊力,安全舒(shu)適,為運(yun)動(dong)員(yuan)提供了安全的(de)運(yun)動(dong)場(chang)地,是專(zhuan)(zhuan)業(ye)球場(chang)的(de)首選材料。
2)環保性能:該材料(liao)用水做固化劑,不含有(you)苯類、二異氰酸酯、甲荃等有(you)毒(du)(du)成(cheng)(cheng)份(fen),在(zai)施(shi)工過程(cheng)中不摻(chan)入(ru)任何(he)溶劑稀(xi)釋,不殘留(liu)任何(he)有(you)毒(du)(du)或重金屬(shu)成(cheng)(cheng)份(fen),是真正的環保產(chan)品(pin),完全符(fu)合國家環保要(yao)求。
3)實用(yong)性能:該材料色澤(ze)美觀、耐(nai)磨、防滑、耐(nai)老化,不受氣候條(tiao)件的影響。
a.不因紫(zi)外線、臭氧、雨水(shui)及高低溫(wen)氣候等環境(jing)改變(bian)而褪色(se)(se)、粉(fen)化(hua)、發硬、發軟等現象,并(bing)能長(chang)期(qi)保持鮮(xian)艷色(se)(se)彩。
b.能(neng)保證外觀結(jie)構特征恒久穩定(ding)不變,耐磨性好,能(neng)滿(man)足長期(qi)高使用頻率之(zhi)需要。
c.堅韌(ren)、密實、不(bu)易被鞋底或其(qi)它硬物刮花,能覆蓋好混凝土伸(shen)縮縫并長期保持球場光潔如新(xin)。
4、主要(yao)技術指標
項(xiang) 目 | 硅PU指標(biao) | 國(guo) 標(biao) |
硬度(邵(shao)A), 度 | 50~75 | 45~60 |
拉伸強度(du),Mpa | ≥2.0 | ≥0.7 |
扯斷(duan)伸長率,% | ≥300 | ≥90 |
壓縮復原(yuan)率,% | ≥95 | ≥90 |
回彈值(zhi),% | ≥20 | ≥20 |
阻燃性(xing),級 | 1 | 1 |
三(san)、主(zhu)要施工方法(fa)

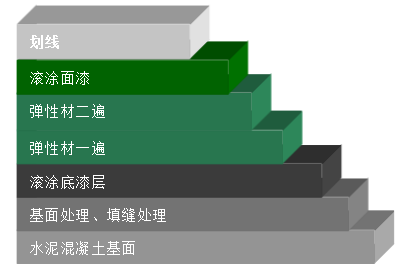

1、施工(gong)(gong)工(gong)(gong)藝
基面處理→填縫(feng)處(chu)理(li)→底漆施工(gong)→彈性材(cai)(cai)施工(gong)1→彈性材(cai)(cai)施工(gong)2→面漆層施工(gong)→劃線
2、施工技(ji)術要點
2.1基(ji)面處理
1)先用打磨(mo)(mo)機對(dui)需要打磨(mo)(mo)的(de)地方打磨(mo)(mo),直(zhi)至整個基礎強度達到施工的(de)要求;然后(hou)整場清洗,標(biao)記出積水處,對(dui)于積水位置(zhi),用彈性(xing)材(cai)與石英砂(sha)按適量(liang)配比(bi)攪拌均勻攤鋪(pu)補平。
填(tian)(tian)縫膠填(tian)(tian)充(chong):硅PU球場填縫(feng)膠為單組份水(shui)固化材料,施工(gong)前要加入5%的水(shui)和適量石英砂攪拌均勻(yun)后(hou)才(cai)可以將材料灌入混(hun)(hun)凝(ning)土伸縮(suo)縫(feng)內。在填縫(feng)前要先將混(hun)(hun)凝(ning)土伸縮(suo)縫(feng)清(qing)潔干凈。

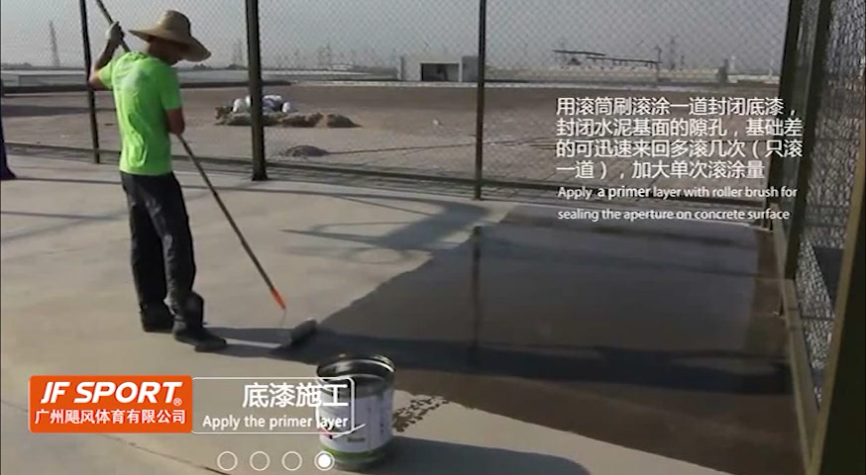

2)整場清理基面(mian),確保(bao)施工時(shi)水(shui)泥基面(mian)堅固、干燥、干凈、平整,無(wu)油污及粉化現(xian)象。 3)待施工基層(ceng)(ceng)干燥后用(yong)滾筒將底(di)漆材料均勻地(di)滾涂(tu)在水泥(ni)(ni)基面上(shang),起到封閉水泥(ni)(ni)基面的隙孔,提(ti)高塑膠(jiao)層(ceng)(ceng)與水泥(ni)(ni)基面的粘結強度的作用(yong),使之不易(yi)脫層(ceng)(ceng)和產生氣泡。如有部分(fen)地(di)面吸料較明顯(xian)的要重復(fu)滾涂(tu)一(yi)至(zhi)兩遍。待底(di)漆層(ceng)(ceng)固化后(10小(xiao)時),再進行下一(yi)道工序施工。
2.2彈性層施(shi)工(gong)

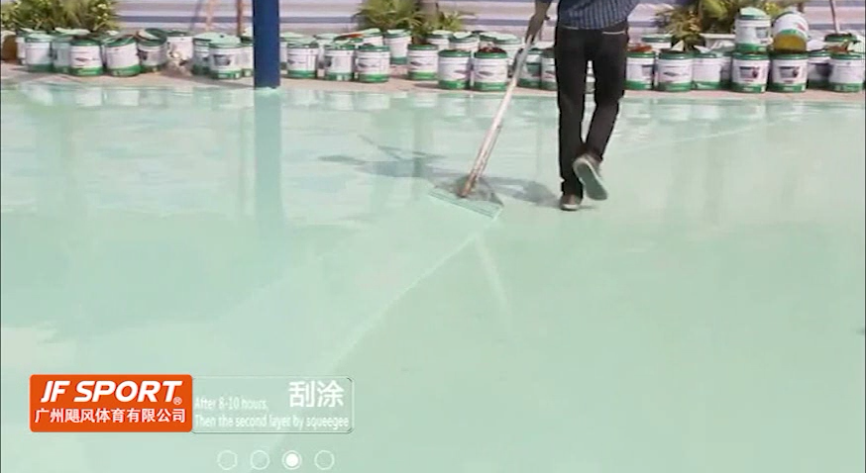

1)在施(shi)工該涂層前檢查確認基礎(chu)處理符合(he)施(shi)工要(yao)求,材(cai)(cai)料(liao)在施(shi)工前必須要(yao)按配比將定量的(de)水加進材(cai)(cai)料(liao)內,每(mei)一(yi)桶材(cai)(cai)料(liao)(30㎏)需加入300克左右稀釋(shi)劑然后用電(dian)動攪拌機攪拌均勻(約3分鐘)才可使用。加稀釋劑的時(shi)候可用我公(gong)司提供的量(liang)杯進行稱量(liang),已加水的材料(liao)必(bi)須在(zai)1小時(shi)內用完(wan);已開(kai)啟的材料(liao)盡(jin)量(liang)在(zai)當天用完(wan)。 2)彈性層施工(gong)是采(cai)用(yong)薄涂多遍的(de)方法施工(gong),既能(neng)保(bao)證質量又能(neng)節省材料(liao)。施工(gong)時用(yong)帶齒鏝刀(dao)將緩沖層材料涂刮(gua)于基面上,每道涂刮(gua)厚度不能超(chao)過2mm,每(mei)道(dao)涂(tu)(tu)(tu)刮(gua)時(shi)間間隔為(wei)前一(yi)道(dao)干固為(wei)準(一(yi)般約10小(xiao)時(shi)),具體視(shi)現場天氣情況而定,直至涂(tu)(tu)(tu)刮(gua)到(dao)要求厚(hou)度。涂(tu)(tu)(tu)刮(gua)時(shi)注意流平(ping)效果(guo),若不(bu)能流平(ping)刮(gua)齒痕跡(ji),需添加專(zhuan)用(yong)稀釋劑(ji)調節稠(chou)度,以保證表面流平(ping)。彈性層干固后,用積水法測(ce)試表面平(ping)整度,積水處(chu)用彈(dan)性(xing)材修補平(ping)整(zheng),表面有粒狀雜物混入或堆積處(chu)需用磨機打磨平(ping)整(zheng)再進行下(xia)一道工序施(shi)工。
2.3找平層施工
待彈性層(ceng)材料(liao)干固(gu)后(時間)須(xu)及時施(shi)工找平層(ceng)材料(liao),能確保(bao)兩層(ceng)材料(liao)結牢固(gu)。材料(liao)在(zai)施(shi)工前(qian)必須(xu)要按配比將定量的水加進材料(liao)內(nei),每一桶(tong)材料(liao)(30㎏)需加入300克左右稀釋劑然后用電動攪拌(ban)機攪拌(ban)均勻(約(yue)3分鐘)才可使用。加稀釋劑的時(shi)候(hou)可用我公司提供(gong)的量(liang)杯進(jin)行(xing)稱(cheng)量(liang),已加水的材料必(bi)須在1小時(shi)內用完;已開(kai)啟的材料盡量(liang)在當(dang)天(tian)用完。干固后表面要求平(ping)整光滑(hua),若在施(shi)工過程中混(hun)入雜物或(huo)不(bu)平(ping)處需修整平(ping)滑(hua)才能進(jin)行(xing)下一(yi)道(dao)工序,施(shi)工方法同彈性(xing)層一(yi)樣。
2.4面漆層施工

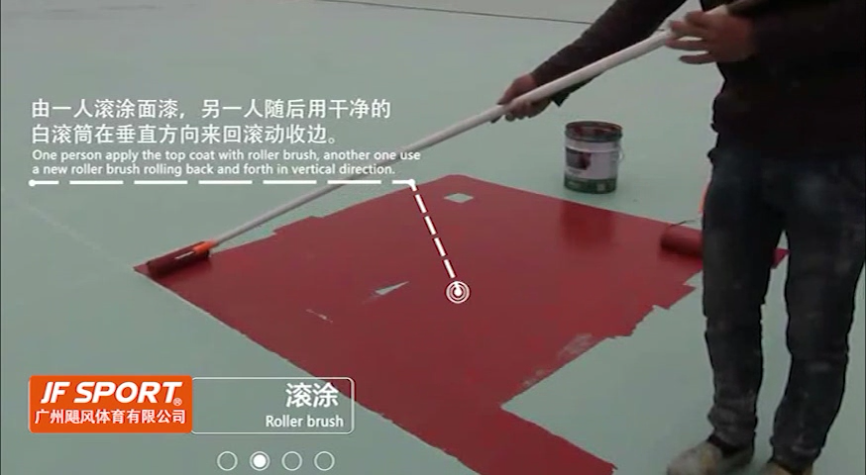

1)硅PU球場面漆(qi)為雙組份材料,由A組份固(gu)化(hua)劑(ji)(ji)和(he)B組份色漆(qi)組成,配比為A(固(gu)化(hua)劑(ji)(ji))∶B(色漆(qi))=1.2kg:18.8kg攪拌均(jun)勻(yun),可(ke)適當加水均(jun)勻(yun)。將材料(liao)充分(fen)攪拌均勻后用滾筒(tong)施(shi)工。 2)每一遍面漆的施工要等上(shang)遍面漆干(gan)固后(hou)才可進行。
2.5劃線
1)面漆層(ceng)固(gu)化后(hou)即可(ke)劃線。

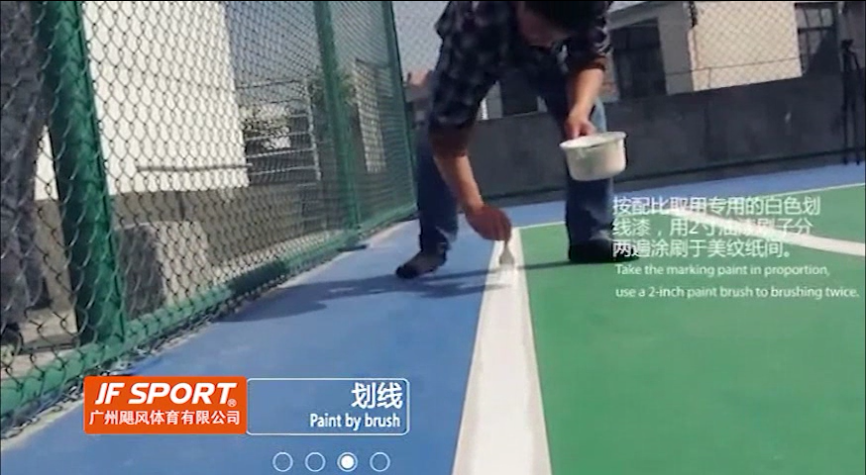

2)施工時按照球場的(de)規格尺寸標(biao)準標(biao)出(chu)界(jie)線位(wei)置,用(yong)美紋紙沿界(jie)線兩邊貼好,用(yong)小油掃直接施工,在硅PU球場面層上要劃(hua)標(biao)線的部位涂(tu)刷一至兩遍劃(hua)線漆,待表面干后撕掉美紋(wen)紙(zhi)。
三(san)、催(cui)干劑的用量配比
材料(liao)名稱 | 天氣溫度 | 參考用量(liang) | 說明 |
彈性層材料 | 15℃以(yi)下 | 30kg彈性層(ceng):300g~900g(稀釋劑)直接刮(gua)可不加水(shui) | ① 避免高溫(wen)時(shi)施工(gong)。 ② 建議施工(gong)前(qian)先(xian)做小試(shi),找出(chu)合適添加量。 ③ 催干(gan)劑的(de)數量(liang)(liang)(liang)可用量(liang)(liang)(liang)杯計量(liang)(liang)(liang)。 |
硅PU面漆(A:B=18.8kg:1.2kg) | 15℃以(yi)上 | 不用(yong)催干劑 | ① 參考用量(liang)為A、B料總量(liang)的百分(fen)比。 ② 建議(yi)施工前先做小(xiao)試,找出合(he)適添加(jia)量。 |
15℃以下 |
四(si)、施工驗收
嚴格按照國家(jia)驗收(shou)標準及(ji)施工(gong)工(gong)藝(yi)要求施工(gong),依(yi)據國家(jia)驗收(shou)標準(GB/T14833-2011)進行驗收。
1、無脫層(ceng)和氣泡現象。塑膠面(mian)層(ceng)厚(hou)度要符合設計及(ji)有關規范(fan)要求。
2、表面平整度好,雨后無大面積(ji)積(ji)水現象。
3、球場劃(hua)線(xian)要求清(qing)晰不(bu)反光,平直圓滑無(wu)虛(xu)邊。
五、質量保護措施(shi)
1、質量(liang)目標(biao)一次驗收合格(ge)率100%。
2、施(shi)工(gong)方(fang)案由我公(gong)司(si)(si)工(gong)程(cheng)部專(zhuan)業技(ji)術人員(yuan)經多次(ci)實踐(jian)而精心設計(ji)。施(shi)工(gong)過程(cheng)由我公(gong)司(si)(si)專(zhuan)業施(shi)工(gong)人員(yuan)施(shi)工(gong)操作(zuo)。
3、材(cai)料生產執(zhi)行ISO 9001質量管理模式運作,進(jin)場材(cai)料有合格證、檢(jian)驗(yan)報告。過期或不合格的產品(pin)不準進(jin)工地(di)。
4、每道工(gong)序(xu)由專職(zhi)質(zhi)檢員(yuan)驗收(shou)后方準進行下(xia)道工(gong)序(xu)施工(gong)。隱蔽(bi)工(gong)程由甲方代(dai)表與質(zhi)檢員(yuan)共(gong)同(tong)驗收(shou),并填寫(xie)隱蔽(bi)工(gong)程驗收(shou)記錄。
六、安全文明施工措施
1、進(jin)入(ru)施工現場應嚴格遵守現場管理(li)制度。
2、及(ji)時對現場(chang)進行清(qing)(qing)理,做好現場(chang)垃圾(ji)的處理工作。實(shi)行安全文明(ming)施(shi)工,做到(dao)工完場(chang)清(qing)(qing)。
3、施工現場隨(sui)時做(zuo)到材(cai)料(liao)堆放(fang)(fang)整齊,嚴(yan)格按材(cai)料(liao)品種的不同(tong)規(gui)格與型號分(fen)類放(fang)(fang)好(hao)并設立標志。
4、建立(li)健全(quan)(quan)(quan)安(an)(an)全(quan)(quan)(quan)監(jian)督(du)保(bao)證體(ti)系,嚴格按照安(an)(an)全(quan)(quan)(quan)技術操(cao)作規程(cheng)進行操(cao)作。現(xian)場全(quan)(quan)(quan)體(ti)施(shi)工人員必須樹立(li)"安(an)(an)全(quan)(quan)(quan)第(di)一、預防為主"的思想,既關心(xin)(xin)自己也關心(xin)(xin)他(ta)人的生命(ming)安(an)(an)全(quan)(quan)(quan)。
5、施(shi)(shi)(shi)工現(xian)場(chang)(chang)入口處設(she)立安全警告牌(pai),杜絕與施(shi)(shi)(shi)工無關(guan)的人員進入施(shi)(shi)(shi)工現(xian)場(chang)(chang)。
6、施工(gong)現場要合(he)理(li)布置電(dian)器、電(dian)纜線的(de)(de)搭設,并經常檢查,以(yi)防(fang)漏電(dian)傷人。電(dian)動工(gong)具的(de)(de)使用須(xu)有專人負(fu)責,做(zuo)完離場前需切斷(duan)電(dian)源。
七、保(bao)修服務
1、本公司是榮獲ISO9001質(zhi)量管(guan)理(li)體系認(ren)證(zheng)及ISO14001環境(jing)管(guan)理(li)體系認(ren)證(zheng)的(de)高(gao)新(xin)技(ji)術企業,具有(you)建設局頒(ban)發的(de)專(zhuan)業承包資質(zhi)證(zheng)書。
2、 本公司(si)以(yi)質(zhi)量求(qiu)生存,以(yi)信譽求(qiu)發(fa)展,力求(qiu)更好地為(wei)社(she)會服務,在此對我公司(si)所承接的工程作如(ru)下質(zhi)量承諾:
本(ben)公司(si)免費保修期為 一(yi) 年(nian)。在保修(xiu)期內,確因(yin)我方(fang)產(chan)品質量或(huo)施工質量問(wen)題,我方(fang)負責(ze)免費(fei)維(wei)修(xiu)。如屬(shu)人為(wei)損(sun)壞或(huo)不可(ke)抗(kang)力因(yin)素造成(cheng)(cheng)的損(sun)壞,我方(fang)可(ke)提供維(wei)修(xiu)服務,但需收取(qu)成(cheng)(cheng)本費(fei)用。
